作为 DISCO 经典的减薄研磨设备,DFG8540 的安装和维护直接影响晶圆加工精度和设备寿命!这份官方基础培训文档,拆解了从布线、调平到自磨、

晶圆传输的全流程,还标注了关键标准值和避坑要点,不管是设备工程师还是新手,收藏起来都能直接用~

一、核心培训目标:4 点掌握实操关键

学习 DFG8540 的核心目的的是搞定这 4 件事,避免走弯路:

牢记安全要点,避免安装维护中的风险;

理解设备机械和电气结构,知道关键部件作用;

掌握完整安装流程,包括布线、调平、部件安装;

学会基础维护操作(自磨、参数调整),能独立处理常规问题。

最终目标:能独立完成设备安装,还能给客户做实操培训~

二、安装全流程:6 大步骤,一步都不能省

DFG8540 安装有严格的顺序和标准,按这个流程来,避免返工:

1. 前期准备:明确责任与配套

客户负责:提供压缩空气、水电供应(基础安装条件);

施工方负责:设备预安装(研磨机、DTU、真空单元、管道)、部件间布线和配管、拆除运输夹具。

2. 关键布线:按连接器编号对接,别接错!

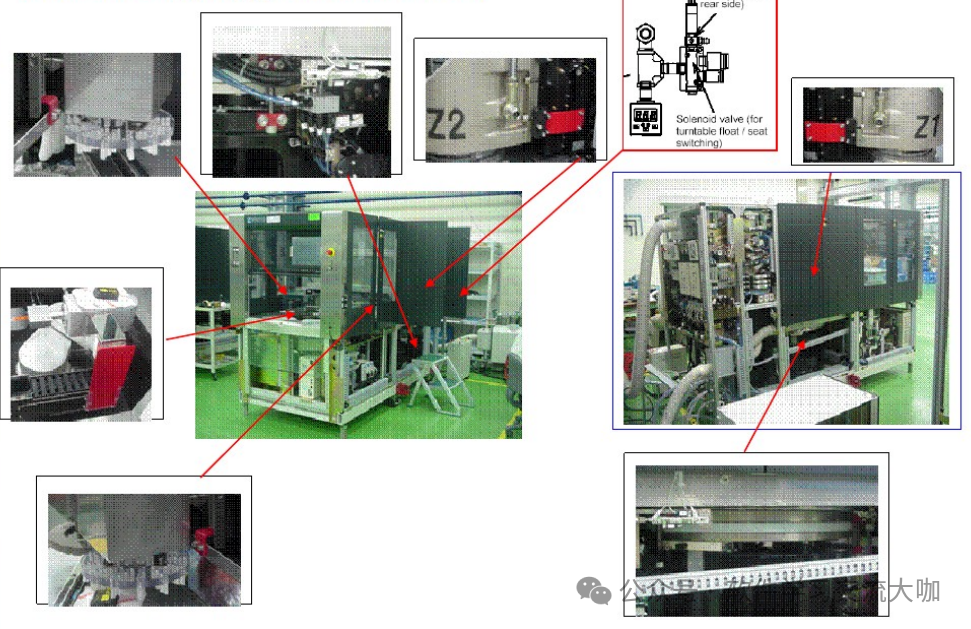

电气连接是安装核心,不同部件的线缆要对应正确连接器,重点看这 3 类:

可选部件(如 DTU152、增压泵):按对应编号接线,动力电缆需核对相位(L1/L2/L3)。

3. 设备调平:公差≤0.04mm/1000mm

调平直接影响加工精度,步骤记牢:

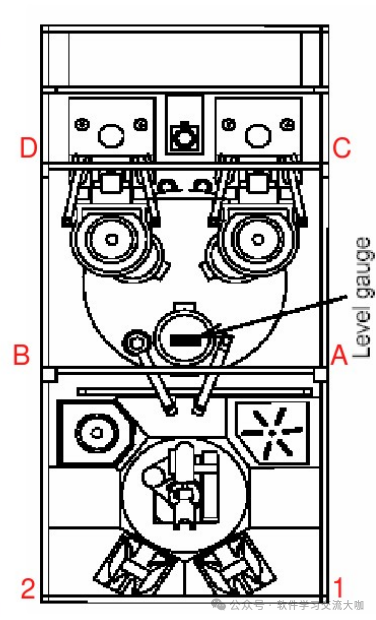

测量点:C/T 底座组件表面(前后、左右 4 个点);

调整点:设备底部 4 个调节脚(A/B/C/D),禁止用其他点位调整;

标准:调平后公差<0.04mm/1000mm,确保设备平稳无晃动。

4. 拆除运输夹具:手动供气是关键

拆除转台(T/T)运输夹具时,需手动给转台供气:

操作:按设备背面手动按钮,切换 RAE 电磁阀,再拆除夹具,避免硬拆损坏转台。

5. 开机初始化:分步激活各部件

接通设备电源,依次启动研磨机、真空单元、冷却系统;

单独初始化每个部件(主轴、机械臂、C/T 等),确认无报警后再进入下一步。

6. 后续收尾:安装 C/T 与砂轮

安装 C/T(卡盘工作台):确保 C/T 跳动量<50μm;

安装砂轮:先装自磨砂轮(完成修整和设置),再装标准生产砂轮,每步都要做 dress(修整)。

三、3 个关键操作:决定加工精度的核心

1. Self-grind(自磨):C/T 表面平整的关键

自磨是让 C/T 表面达到加工要求的核心步骤,分 2 步走:

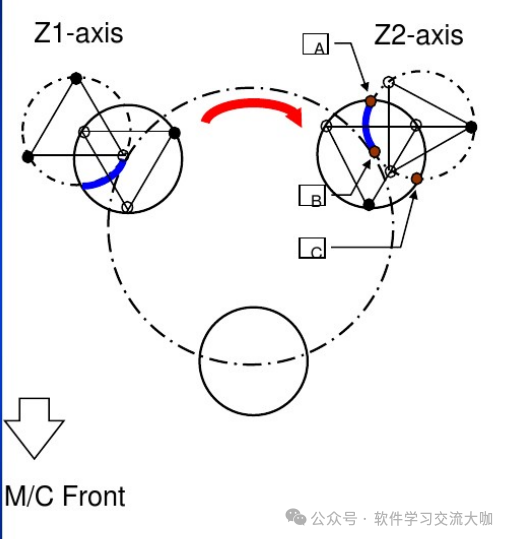

Step1:微调 Z2 轴,调整 C/T 底座倾斜度(标准:A:0、B:13、C:-20±5)→ 安装 C/T 和自磨砂轮→ 砂轮修整→ 执行自磨→ 检查 C/T 倾斜度(A:0、B:3~0、C:20±10);

Step2:确认自磨 recipe→ 连接 Handy 面板→ 选择 Z2 序列→ 启动自动自磨(Auto Self)→ 设备测量各 C/T 高度→ 调

整 IPG 读数(内侧:-100μm、外侧:0μm)→ 检查 Z1 轴主轴倾斜度→ 更换为生产砂轮。

小技巧:C/T 微调 1 格 = 1μm,精准控制更省心。

2. 晶圆传输调整:5 个检查点,避免偏移

晶圆传输偏移会导致加工报废,重点检查这 5 个位置的中心对齐:

机械臂在料盒 A/B 的拾取位置(Z/X/θ/R 轴方向,8 英寸料盒标准:第一间距 25.4mm、索引间距 6.35mm);

机械臂在定位台的拾取位置(Z/X/θ/R 轴方向,保持与定位台同高);

T1 臂从定位台到 C/T 的传输(θ 轴方向 + 压缩量,用量角器确认中心对齐);

T2 臂从 C/T 到旋转台的传输(θ 轴方向 + 压缩量,贴胶带画圈确认中心);

机械臂在旋转台的拾取位置(Z/X/θ/R 轴方向,保持同高)。

3. TTV 调整:保证晶圆厚度均匀性

TTV(总厚度偏差)是核心加工指标,调整分 2 种情况:

单凸 / 单凹:通过 Z 轴上下微调修正;

双凸 / 双凹:采用双精细调整模式,固定凹面后再校准凸面,确保厚度均匀。

四、必记注意事项:3 个避坑关键

安装位置限制:自动设置(AUTO SETUP)仅支持 C/T A 和 C,手动设置仅支持 C/T B 和 C,别选错位置;

砂轮更换:每次换砂轮后必须做 dress(修整)和参数设置,否则会影响加工精度;

线缆保护:布线时避免信号线与动力线近距离平行,防止干扰导致设备报错。

DISCO DFG8540 安装实操检查清单

使用说明:现场安装时逐项核对,“检查结果” 栏打√(合格)/×(不合格)/ 填具体数值,“备注” 栏记录异常情况或处理方式

备注栏补充:现场遇到异常时,可记录报警代码、异常现象(如 “真空泵接线后报警 E01,相位接反”),方便后续排查。
